1、施工準備:
準備施工設備、材料(如電焊機、電錘、角磨機、發泡膠),及時配齊配足各工種熟練技工。
2、工藝程序:
基層清理一彈線一試排一鉆孔一掛件一固定膨脹螺栓或植筋一校正一焊接固定一孔洞修補和接縫填裝一清理
二.施工條件
基體:紅磚墻體及混凝土欄板,可直接安裝,對于其他或產品尺寸偏大需焊接固定鋼骨架;
環境:施工前的墻體必須足夠堅固并保持干燥狀態。須完成門窗、供電、通訊、空調、落水管等工程;處理好施工面預留孔洞和預理,施工作業面上不得有濕作業或可能污染裝飾構件的作業。
三.施工操作程序、要點及措施:
1、核對施工現場條件和尺寸與設計圖紙是否相符
2、基層清理:******混凝土基層的污垢,砂漿塊,垃圾等附著物,局部若有突出地方,應作鑿除處理,檢查基層的質量是否符合要求。
3、以墻面的水平和垂直線為基礎,在基層上面彈出水平線,垂直線以及GRC制品位置線,必須做到橫平豎直,件與件之間的空隙均勻一致,且在10-15mm范圍。

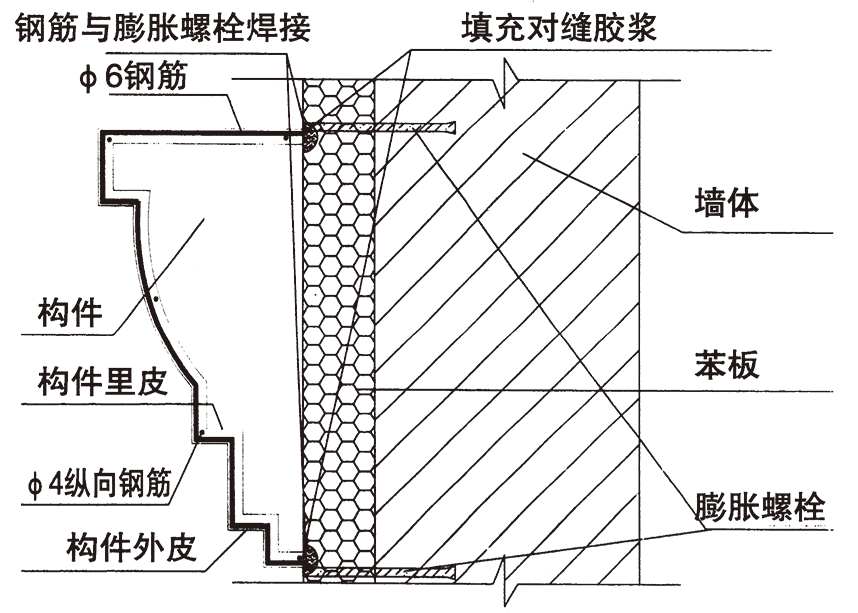

4、GRC構件內預埋鋼筋,鋼筋間距不大于800mm,混凝土基層相應位置下膨脹螺栓,安裝時用電焊將鋼筋與膨脹螺栓進行連接,鐵板、鋼筋及焊口不超出抹灰墻面。
5、構件安裝步驟:紅磚墻體及欄板內按放線所給具體位置下膨脹螺栓一線腳就位、校正、焊接一構件連接位置嵌縫一構件安裝時破損表面修補一修復被破壞保溫層。
6.GRC構件安裝順序就整幢建筑應由上往下,構件上口要以水平線為準,豎長邊以垂直線為準,構件掛好后,要用靠尺檢查校正,尤其校正構件正面是否與地面垂直,不得有上下左右不齊的現象
7、構件個體安裝完畢校對無誤,再進行做縫,接縫處采用發泡劑嵌滿拉縫。
8、構件安裝需保證水、電垂直運輸、腳手架及材料堆放等條件,保證腳手穩固,有施空間。
9、各構件之間、構件與墻體之間的處理,一般用發泡劑勾縫或局部構造處理。
10、裝飾構件安裝完畢,各施工段應自上而下將裝飾構件表面的灰塵和污漬清掃干凈。
四.質量目標保證措施
1、認真按技術規程和圖紙施工,認真實籬細化的內控技術規定和操作要求。
2、施工過程中施工人員做到指導,檢查,旁站三到位,切實貫徹施工者對質量負責。
五.安全與防火
1、認真貫徹公司安全管理制度,安全防火技術點,重點工序有交底有記錄。
2、進入施工現場,每個施工操作人員都以遵守整個現場的安全、防火制度為己任,充分利用現場安全技術設施,并愛護設施。
3、特別強調正確戴安全帽。懸空操作,要搭好臨時操作平臺,人佩安全帶,設備拴安全繩。上崗操作前不喝酒,專處吸煙,煙頭熄滅。
4、各種機電設備和手持電動工具的安全防護裝置,都要齊全有效,并建立定期檢查維修保養制度。
5、進入現場的一切人員必須佩戴出入證,嚴格遵守現場安全生產管理制度,交叉作業區必須戴好安全帽,從事高處作業要掛好安全帶,嚴禁從高處向下拋投物料,不準穿拖鞋或赤腳進場作業。
6、臨時配電箱、接線盒(板)、照明線路都要嚴格近有關規定進行架設,由土建方電工負責操作。
